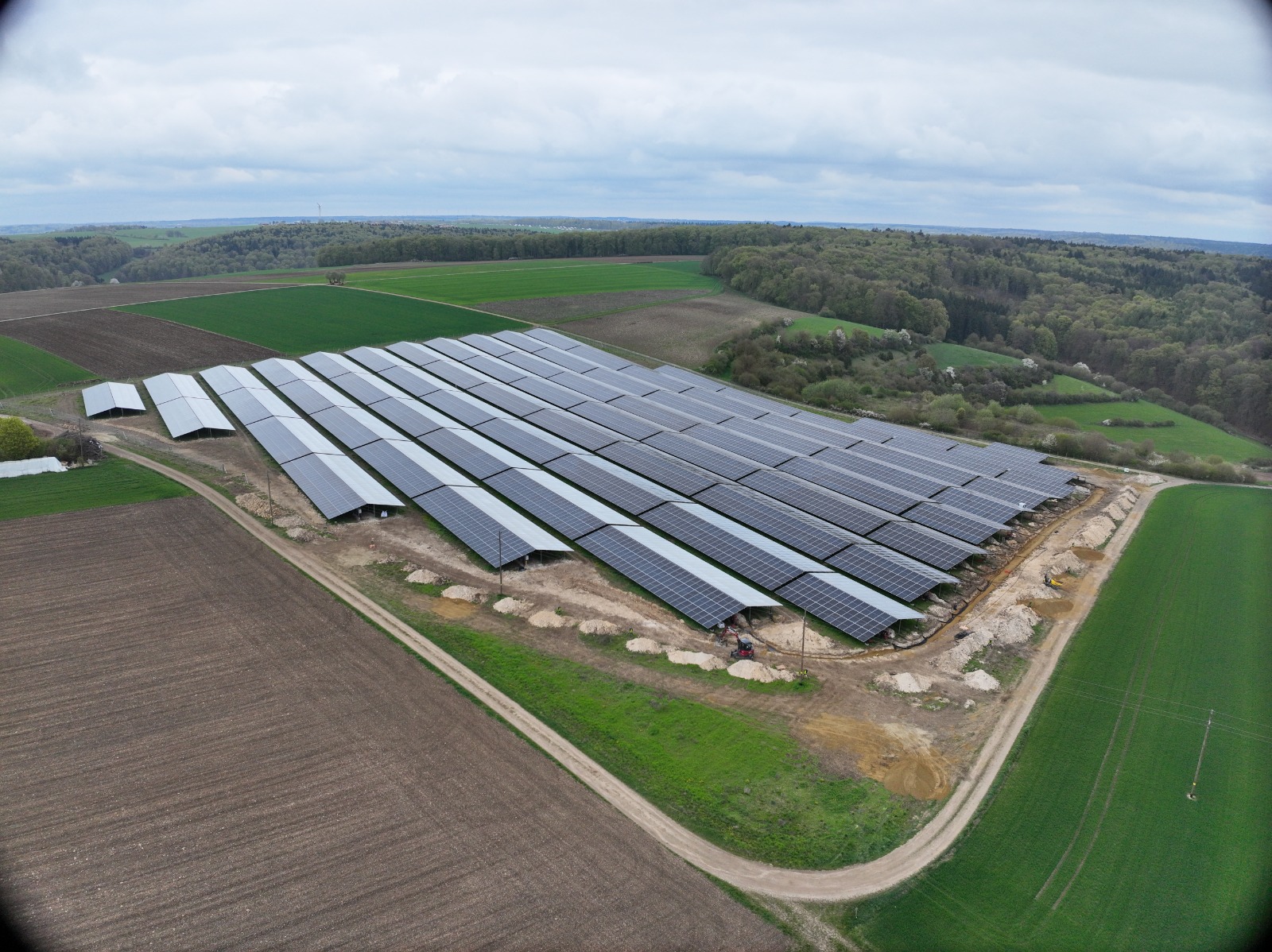

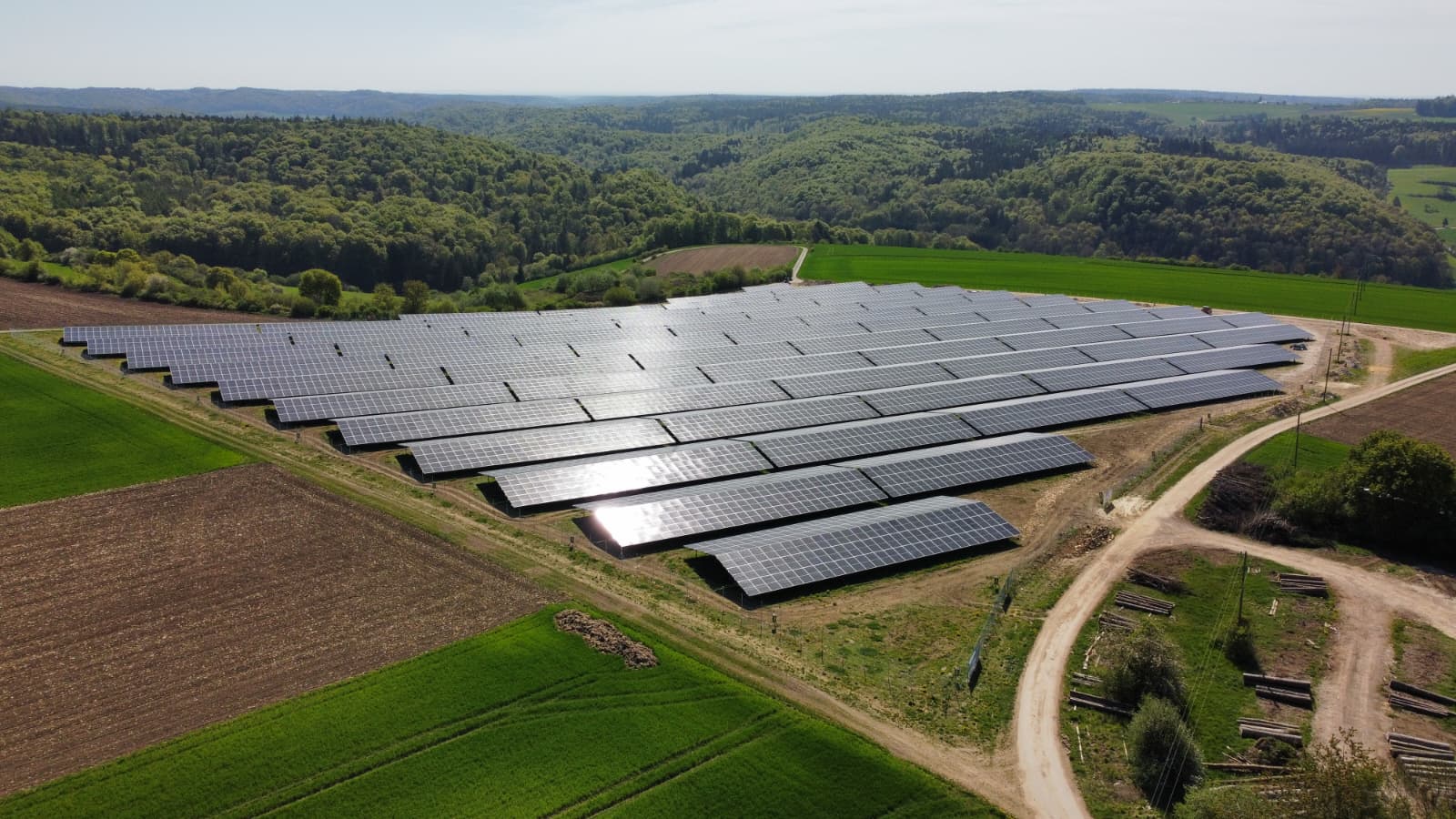

- Baustart erfolgte am 05.02.2026
- DC zeitig wurde der PV Park im August fertig gestellt
- Kabeltrasse fertiggestellt
- Netz-Anschluss vom Netzbetreiber für Oktober 2026

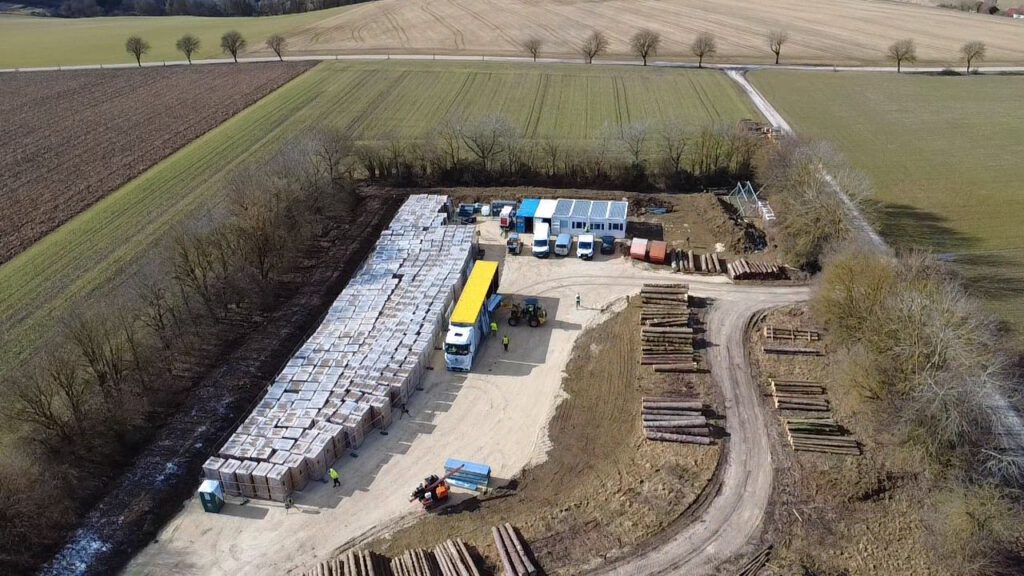

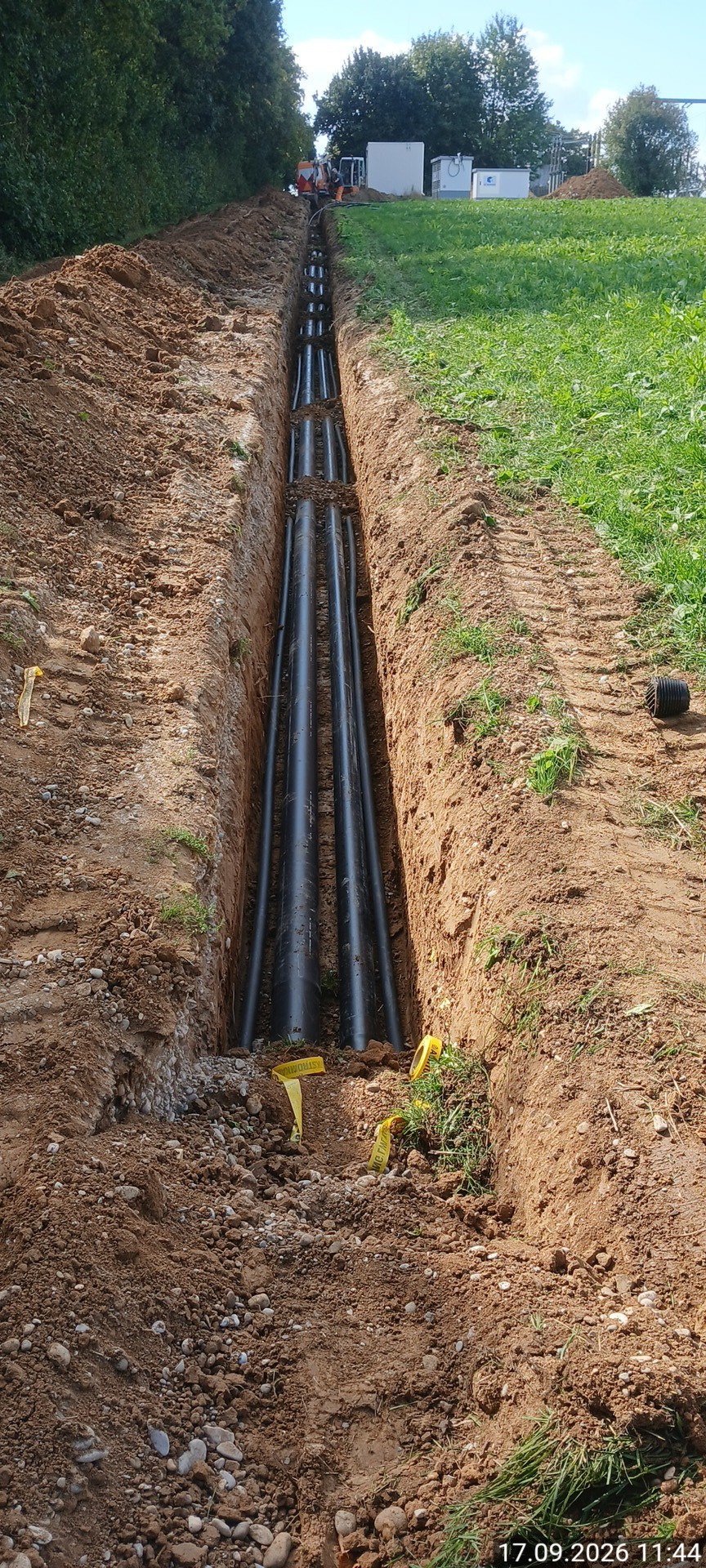

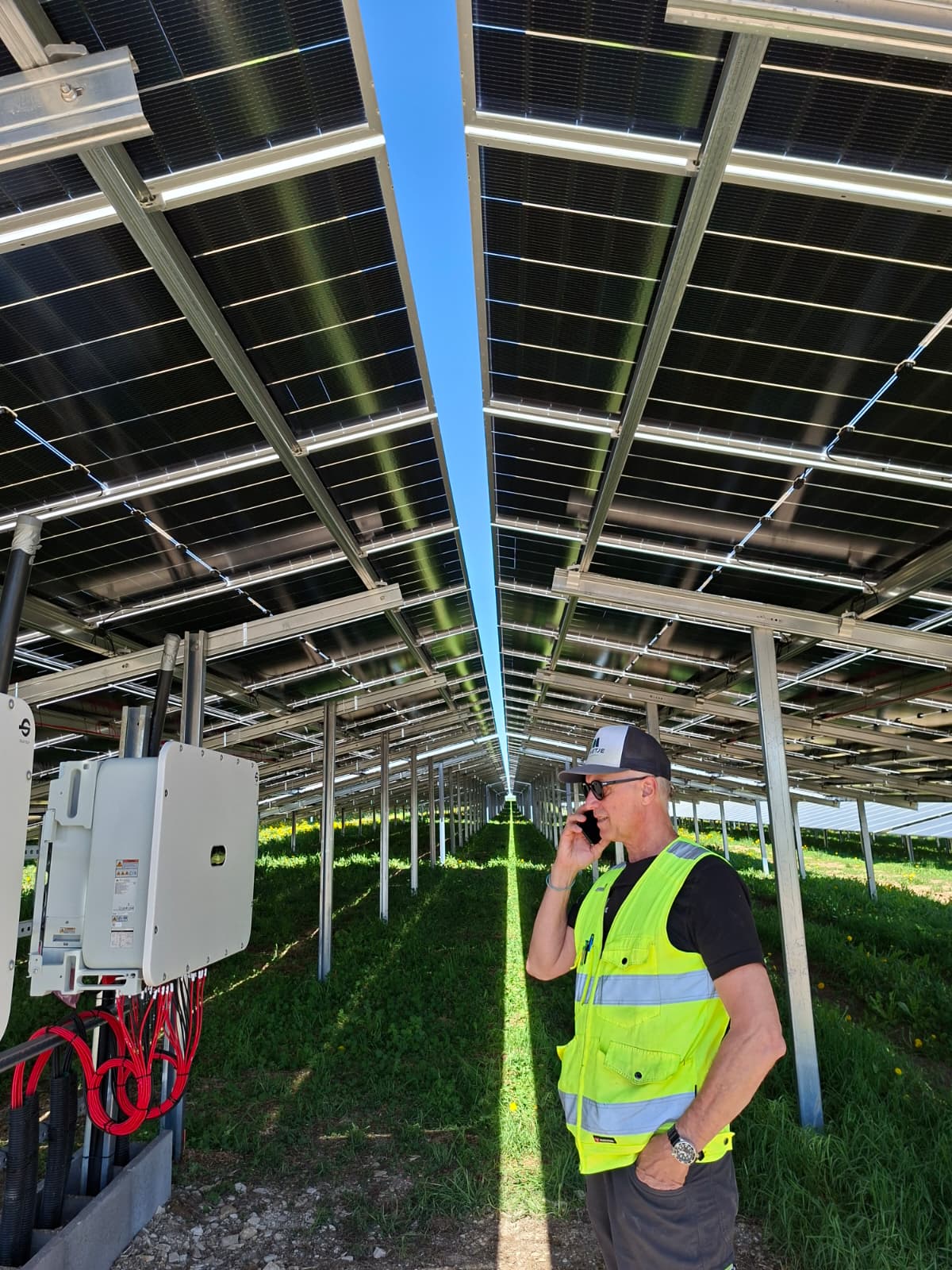

Fotos der DC Abnahme, Kabelverlegung und Übergabestation am Umspannwerk

Bauzeitenplan

- (27.02.2026)

- Ca. 1620 von 2700 Rammfundamente wurden bisher gerammt

- (06.03.2026)

- Ca. 2600 von 2700 Rammfundamente wurden bisher gerammt
- Montage der Pfetten
- Erste Module verlegt

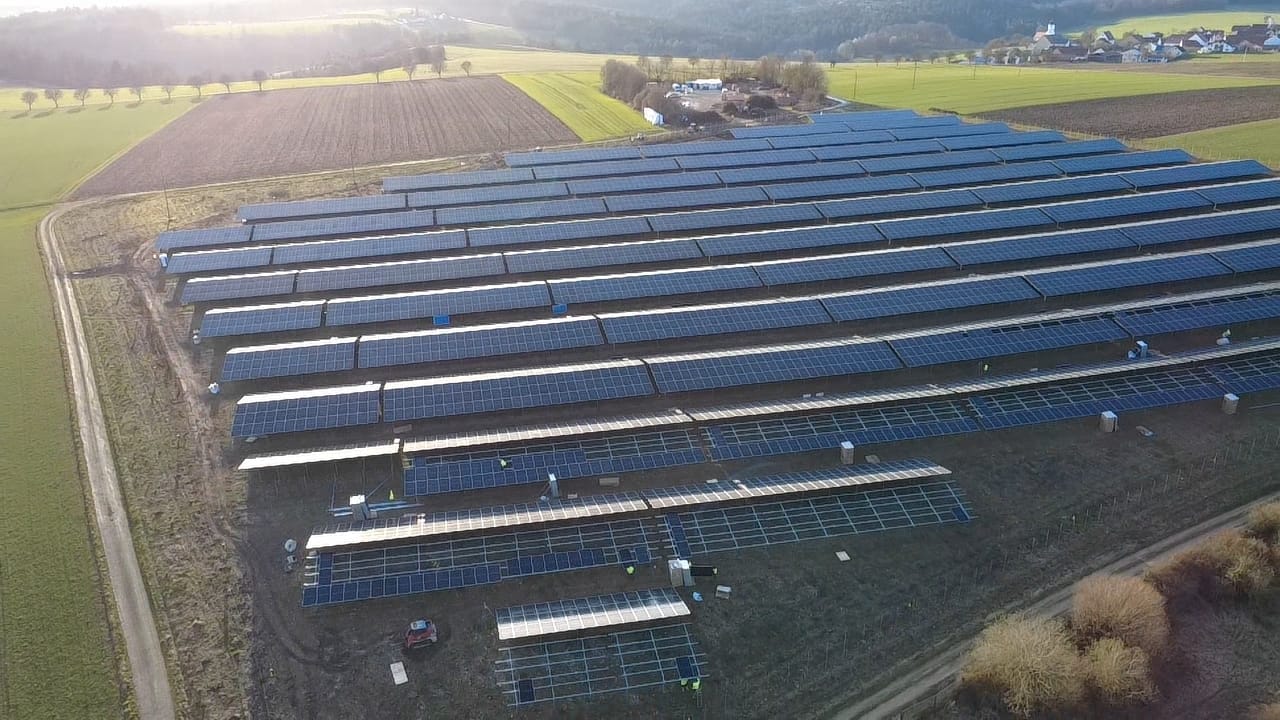

- (02.04.2026)
- Module zu 98 % montiert
- Zaunpfähle dreiseitig gesetzt
- DC-Kabelgräben zu 30 % erstellt

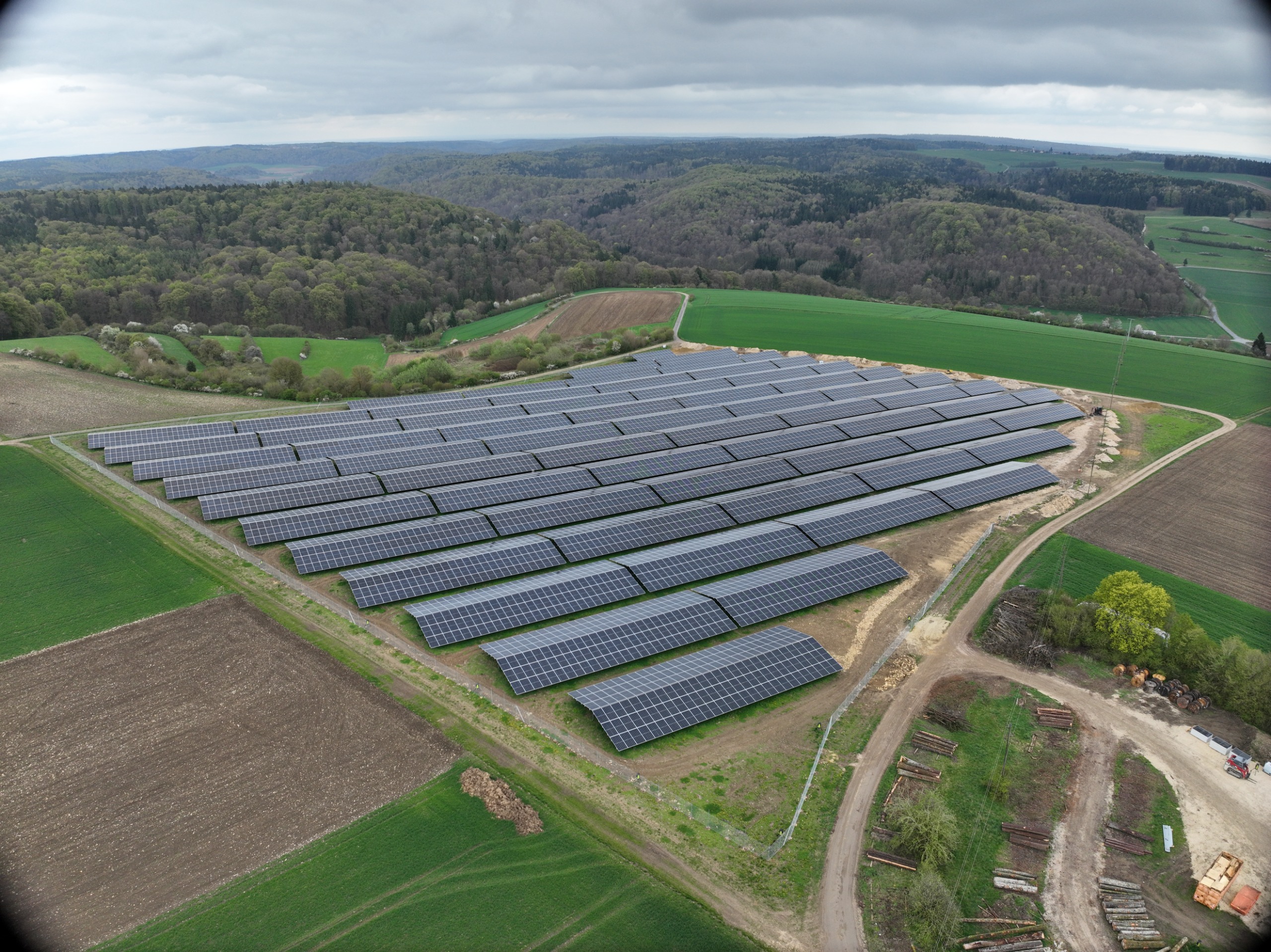

- 23.4.2026
- Alle Module 10.700 sind montiert
- 3 von 20 Wechselrichtern angeschlossen
- Zaunpfähle gesetzt, Zaun an 3 Seiten gespannt
- Kabel DC zu 80% fertiggestellt
- Modulmustertisch gutachterlich geprüft
- Begehung mit Bürgermeister hat stattgefunden
